电力电缆的施工质量直接关系到供电可靠性与电缆使用寿命,从敷设前准备到竣工检测,每个环节都需严格遵循技术规范。

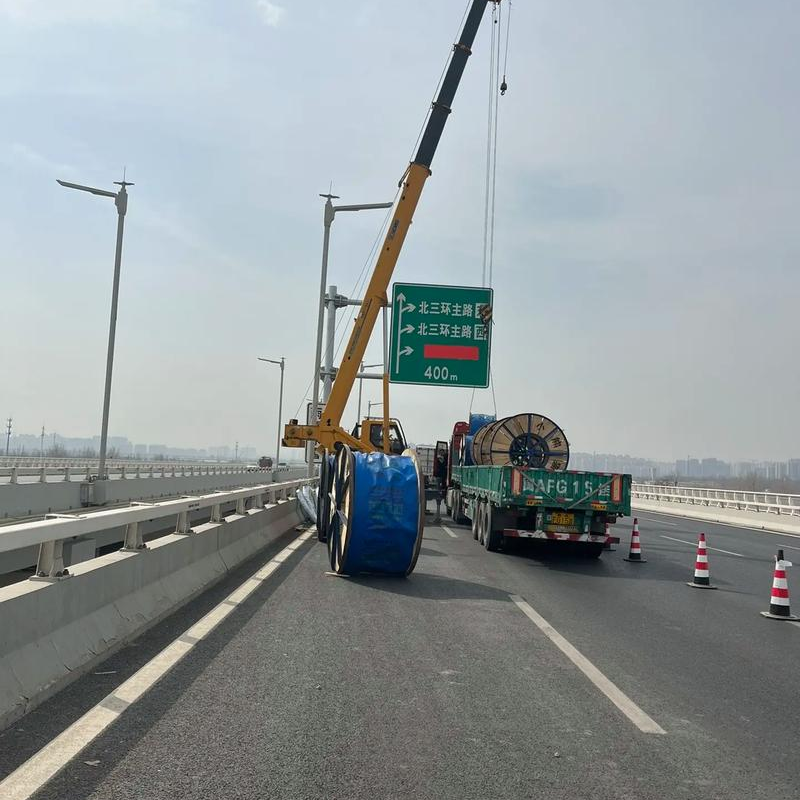

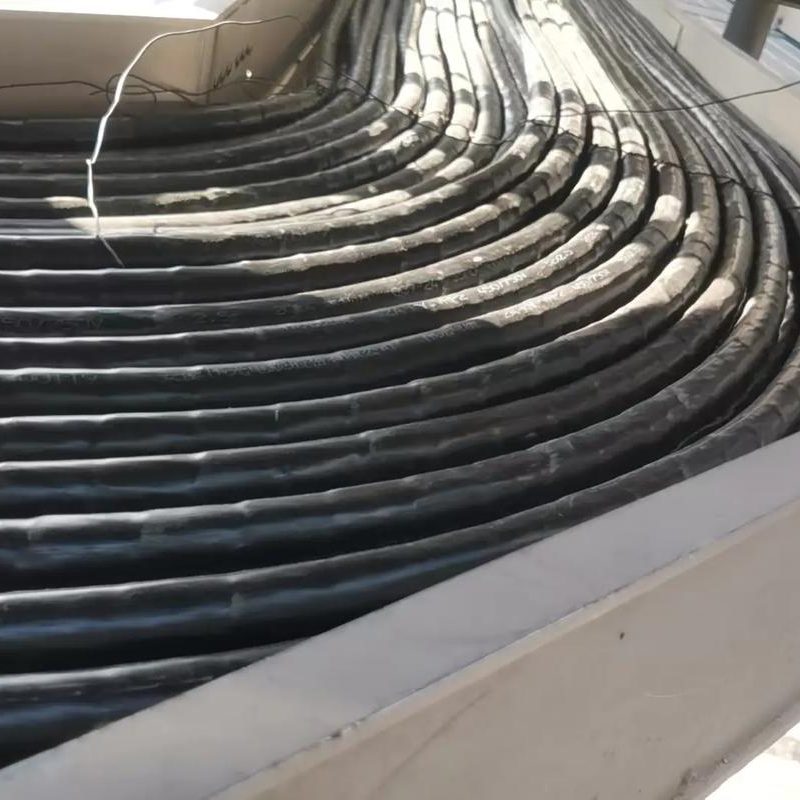

敷设前的路径勘察是重中之重。需联合市政部门排查地下燃气管、水管等管线分布,标记出所有障碍物,避免施工中造成管线损坏。对于穿越道路的区段,需提前预埋钢管,钢管管径需≥电缆外径的1.5倍,且两端打磨光滑,防止穿管时划伤电缆外皮;转弯处需预留足够弧度,保证电缆弯曲半径≥20倍电缆外径,避免因过度弯曲导致绝缘层开裂。

不同敷设方式需采用对应的工艺控制。直埋敷设时,沟槽深度在城区需≥0.7m,农田区需≥1m,底部铺设100mm厚细沙,电缆敷设后再覆盖100mm细沙,最后用混凝土盖板或砖层保护,防止外力挤压损坏电缆。穿管敷设时,管材优先选用MPP或CPVC管,这类管材具有高强度、耐腐蚀的特性;管长超过30m或存在2个以上弯头时,必须设置牵引井,降低电缆牵引阻力;穿管前需清理管内杂物,涂抹滑石粉润滑,牵引速度控制在≤5m/min,避免电缆外皮磨损。
电缆接头是故障高发区,处理工艺需遵循“无尘、恒温、防潮”原则。剥切外护套时,刀深控制在护套厚度的1/2,防止伤及内部绝缘层;铜屏蔽层剥离后,用半导电阻水带缠绕,覆盖屏蔽层断口20mm,有效防止电晕放电。导体连接采用紫铜连接管,压接顺序从中间向两端逐步进行,压接后用砂纸打磨接触面毛刺,确保连接紧密、电阻最小。绝缘恢复采用三层结构:半导电胶带与原半导电层搭接20mm,主绝缘胶带厚度需≥原绝缘层,外半导电胶带覆盖主绝缘两端各10mm,每层缠绕重叠1/2带宽,最后用热风枪加热固化,保证绝缘层的密封性与绝缘性能。
敷设完成后,需进行严格的检测与验收。采用2500V摇表测试相间及对地绝缘电阻,数值需≥100MΩ;开展交流耐压试验,施加1.73倍额定电压,持续1min无击穿现象,方可判定电缆绝缘性能合格。验收时重点核查接头防水处理、电缆标识完整性以及接地系统,金属护套接地电阻需≤10Ω,确保电缆运行安全。
